35KV变电站年度检修工作于近日顺利完成,这次检修重点是对本站内的设备进行全面隐患排查,以及设备消缺的大修体检,保障设备的安全正常运行,提高供电质量和可靠性。

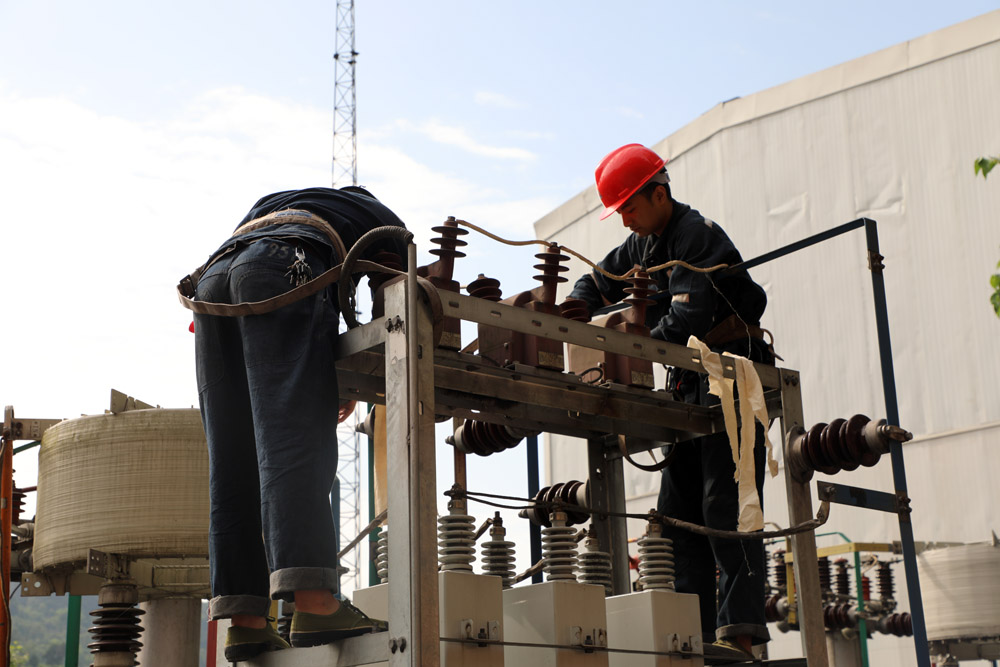

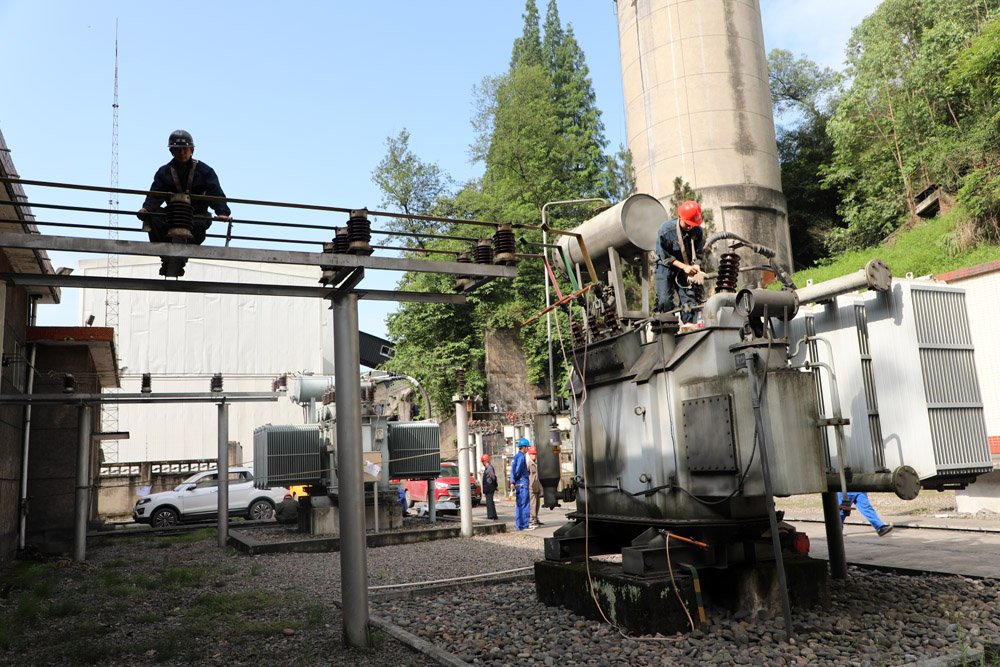

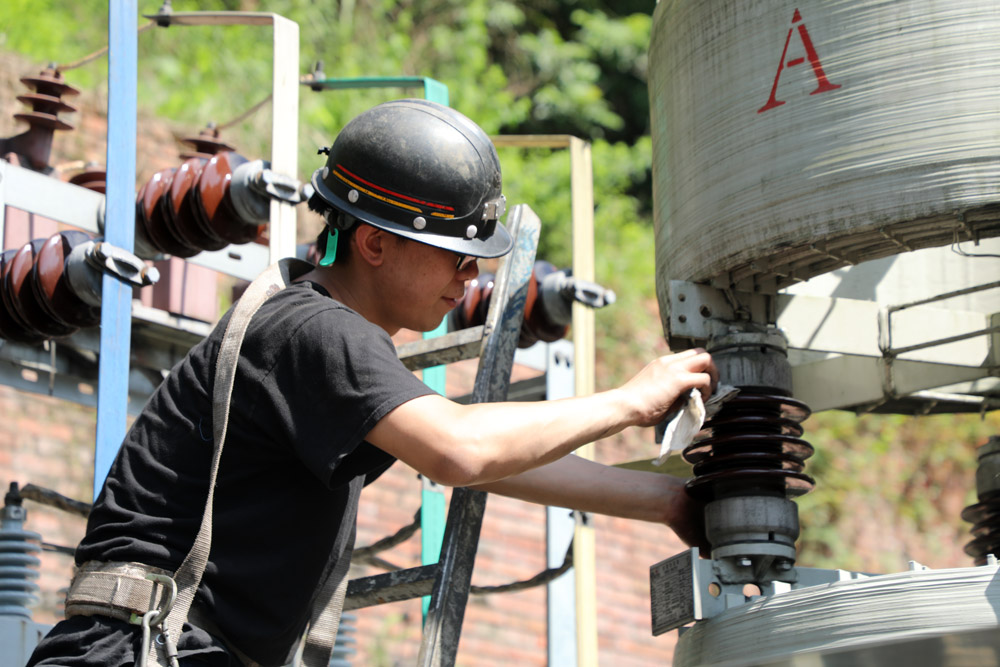

检修时间安排在5月20日至5月23日进行,检修工作分两段同步进行,嘉阳煤矿机电队电气班负责变电站35KV,6KV检修工作,乐山供电局负责35KV预防性实验工作。机电队在煤矿3122机道安装任务重的情况下打紧安排、精心组织,抽出技术骨干参加检修。主要针对1#主变,2#主变,35KV,6KV系统的主回路,控制回路进行系统检查。检修前所有参加检修的人员都必须提前到场准时参加进班会,集中学习安全措施,明确分工和检修要求。紧锢螺丝,检测绝缘、设备除尘,打扫机房卫生,整个检修工作有条不紊,规范有序。“开关柜连接螺栓有无松动?隔离刀闸是否有变色隐患?开关机构动作的灵敏、可靠性又如何?…”每一个环节检修负责人都会从旁反复提醒再三检查,通过大家的通力协作,比原计划提前完成了检修任务。同时还配合乐山供电局检修人员对35KV系统时行了预防性实验,对变电站的继电保护、开关的特性、直流电源、35KV一段、二段母线绝缘耐压,35kv电缆头的检查更换及绝缘耐压实验,实验达到了预期效果。
