公司新闻
当前位置:首页 » 新闻中心 » 公司新闻

嘉阳集团战高温 斗酷暑 公司瓦斯发电站进入设备安装阶段

嘉阳集团 2021/08/03 0
  • 20210803033638826
  • 20210803033650293
  • 20210803033703720

图(1/3)

7月27日,犍为县气象局持续发布高温橙色预警,最高温度达到37℃,滚滚热浪炙烤着每一寸土地,在嘉阳矿区的观音溪上游瓦斯发电站施工现场,职工们正在接受高温的“烤”验。

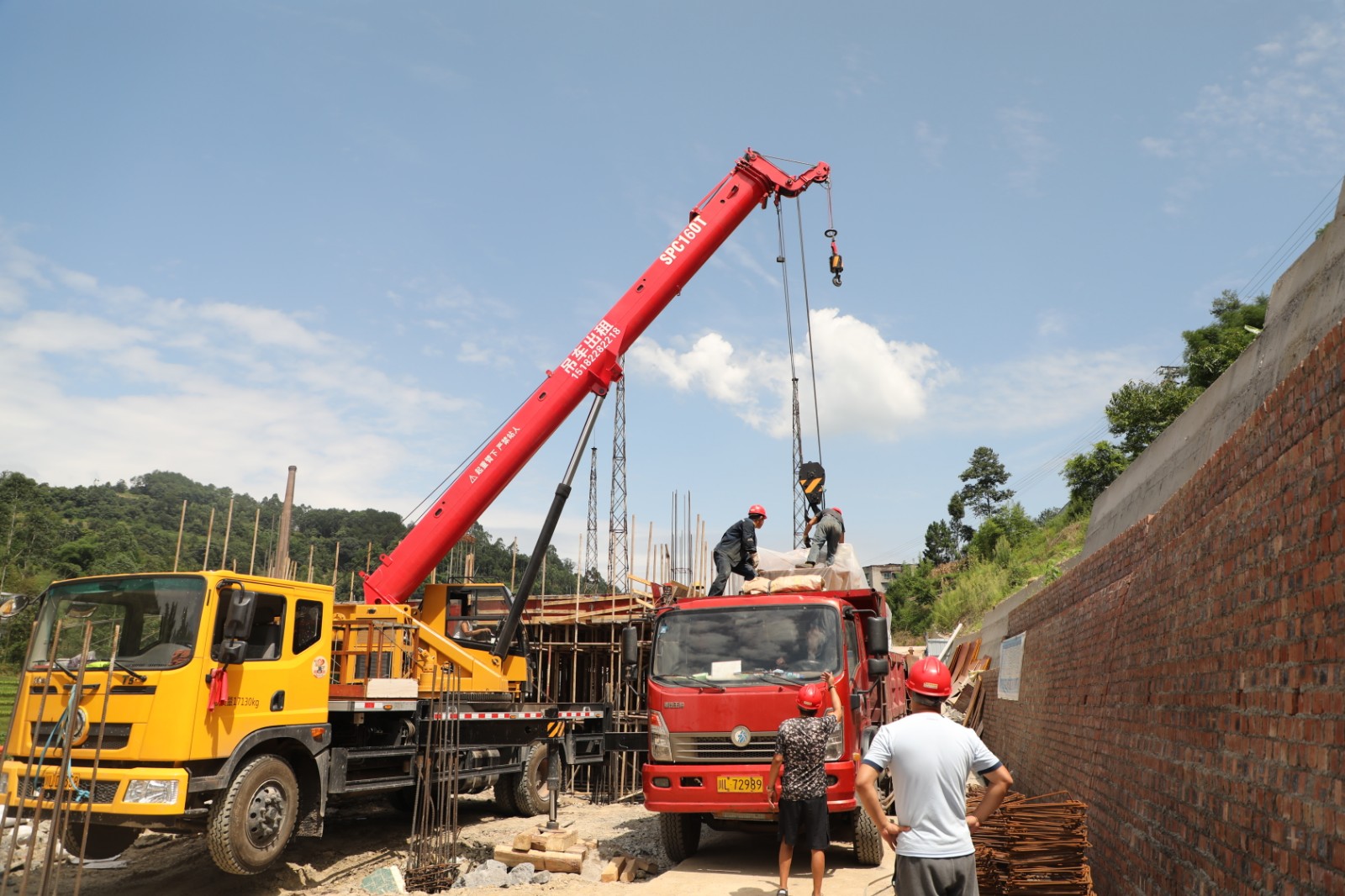

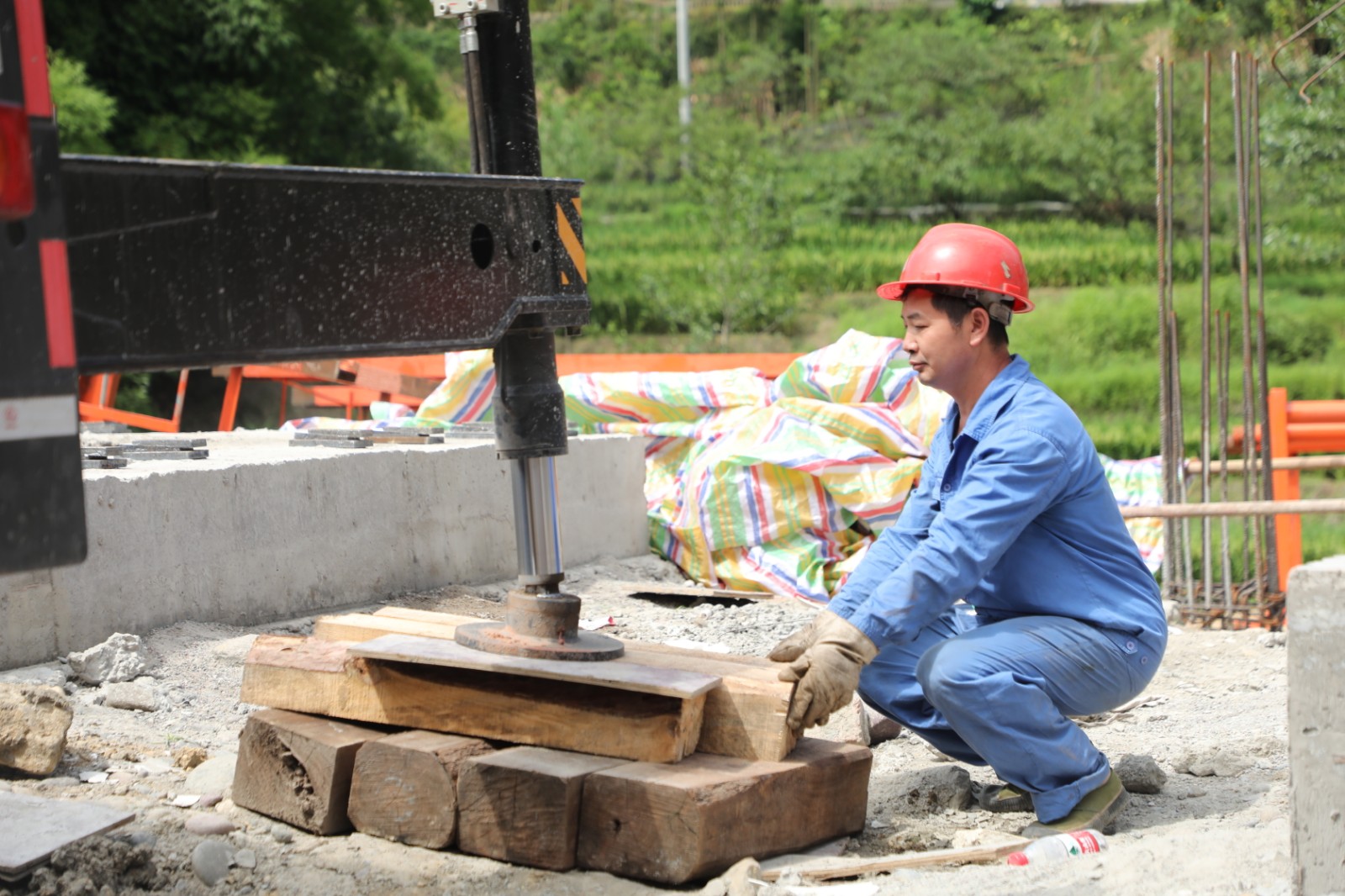

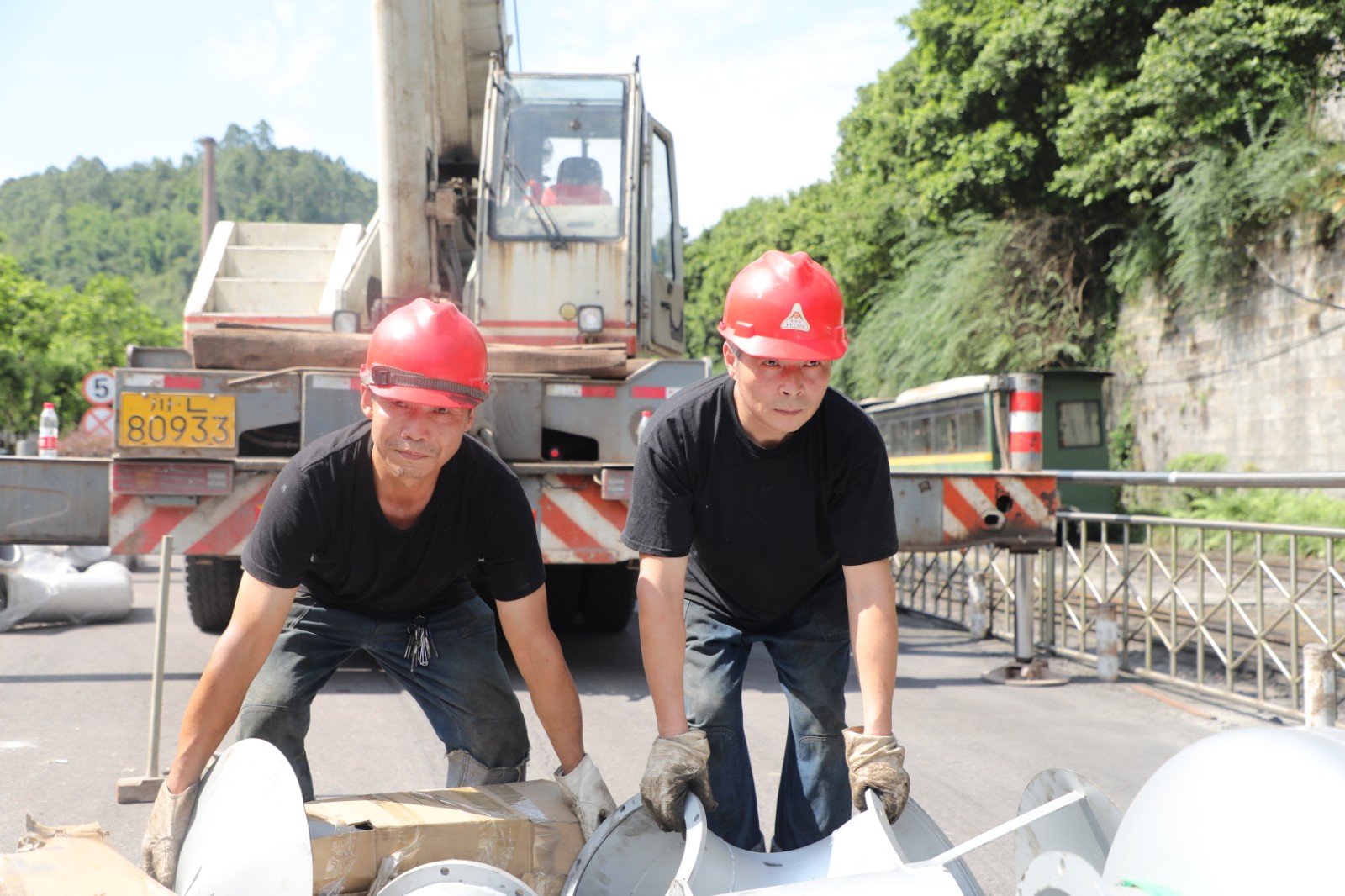

“工期还是比较紧张的……”物供司搬运改制班班长王安平说道,“施工现场较偏僻,弯多、路窄、坡陡,大型车辆和起吊设备无法到达安装现场,我们及时采取应对措施装载卸货。全靠大家团结合作,拧成一股绳,争取如期完工。

瓦斯发电站的建设是嘉阳集团十四五规划重点工程之一,它采用低浓度瓦斯发机组进行发电,除了能增加企业经济效益外,还是重要的节能减排项目。项目主要是由嘉阳煤矿机电队、物供司搬运改制班、综司综合服务队共同参与建设。由于瓦斯发电站正处于厂房建设当中,吊卸场所环境较为不利;施工现场路面不平,需铺设大量木枕方为吊车安全起吊做准备;挂绳、稳平、指挥、现场安全管控等都需要与外请的吊车师傅默契配合,加上烈日高温,嘉阳职工面对诸多不利因素,依然坚守岗位,负重前行。

职工王琳擦了擦脸上的汗水说道:“一大早就来了,还没到一个小时衣服就湿透了,不过烈日露天作业我们都习惯了,这不,公司还为我们准备了矿泉水、藿香正气液等防暑降温物品。”

嘉阳煤矿机电队副队长刘立祥说:“机组装卸完毕后,我们从28日开始安装,安装期间发现基础不平,做了及时调整,预计工期10天左右完成。”

“这2台电站工程装机的容量都是600Kw,净重13.8吨,总投资约700万元,电站建成后2—3年可收回投资成本,这项节能减排的项目工程预计9月份可完成第一期建设并发电。”公司技术发展部通风主任工程师刘月贵向记者说道。

    目前,综合服务队负责的供热管道从瓦斯发电站到煤矿澡堂蓄水池已完成了五分之四的工作量,消防管道也仅剩20米未完成。嘉阳职工们尽职尽责,坚持不懈地战高温、抓进度、保质量、重安全,确保各项工作有序开展。

川投集团网站群

四川省投资集团有限责任公司 四川川投能源股份有限公司 四川川投大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川川投峨眉铁合金(集团)有限责任公司 川投信息产业集团有限公司 四川川投田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川川投燃气发电集团有限责任公司 四川川投售电有限责任公司 四川川投峨眉旅游开发有限公司 四川川投兴川建设有限责任公司 四川川投佳友物业有限责任公司 四川川投国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌川投大健康科技有限公司 四川牙谷建设管理有限公司 四川川投新能源有限公司
关注嘉阳集团 扫描关注微信公众号
